Au fil des missions réalisées, d²X Expertise a mis en place et industrialisé une méthode d'évaluation de maturité de gestion de portefeuille ou de projets au sein d'une DSI. Simple et pragmatique, cette méthode permet de disposer d'une vision synthétique des pratiques de gestion de projet.
L’évaluation s'attache aux facteurs essentiels de réussite d'un projet :
Ce n’est pas le chef de projet qui est évalué mais sa pratique conformément au référentiel du mode projet.
1- Le reporting
Un enjeu majeur du fonctionnement en mode projet est de proposer une visibilité permanente sur le niveau d’avancement et l’état de santé du projet. Les chefs de projet se doivent de considérer le reporting de leur activité comme une priorité absolue.
2- La gestion des risques
La gestion des risques permet d’identifier les potentiels évènements pouvant mettre en péril l’atteinte des objectifs de leur projet. La gestion des risques représente l’anticipation souhaitée du chef de projet sur les évènements de manière à gérer des plans de contournement plutôt que des incidents.
3- Les charges
Une dimension majeure d’un projet est son coût. La gestion des charges permet ainsi de suivre les coûts mais elle contribue aussi grandement à déterminer la capacité à faire des acteurs puisque ceux ci sont ne sont que rarement dédiés aux projets.
4- Le planning
Les plans projets sont un outil majeur pour tenir les engagements pris dont les délais. Selon le référentiel sur lequel nous nous appuyons, un chef de projet tient à jour un plan global (plan en 5 phases) ainsi qu’un plan détaillé de la phase en cours (découpage en tâches, en livrables, ...).
5- Les acteurs et rôles
La méthode projet repose sur le principe qu’un projet est l’affaire d’une équipe. La définition des acteurs et la précision des rôles est aussi essentielle à la réussite. Chaque projet identifie donc précisément une liste de contributeurs privilégiés (les acteurs) par qui toutes les décisions transitent. Chaque équipe projet comprend à minima un chef de projet, un sponsor et un commanditaire.
6- La gouvernance
C’est l’organisation mise en place pour structurer les activités du projet, la prise de décision et le reporting. La gouvernance précise les comités de suivi et les conditions de reporting et d’information sur le projet.
7- Le lancement
Lancer et clore un projet est identifié comme un facteur clef du succès. Le kick off (lancement) concrétise la fin de la phase d’engagement. Elle est importante car elle identifie précisément le projet (besoin, objectif, enjeux, périmètre). C’est aussi un acte de communication important car tous les acteurs du projet sont rassemblés et informés du sujet et de la contribution qui est attendue d’eux.
8- La clôture
Lancer et clore un projet est identifié comme un facteur clef du succès. La clôture a un triple objectif :
9- La documentation
Le référentiel documentaire du projet regroupe tous les documents nécessaires à la compréhension et possiblement la reprise du sujet (gestion du cdp backup). Le référentiel documentaire du projet comprend à minima : les plans, le reporting, les livrables majeurs, la liste des acteurs, la gestion des risques, les comptes rendus des comités de la gouvernance. Il est important que cette documentation soit publique. Certains livrables du projet peuvent se trouver soumis à des règles de confidentialité, cela ne peut toutefois être le cas de livrables comme le plan, les dashboards, les crs de comité, ...
Chaque projet (ou un échantillon de projets) est évalué selon chaque axe, sur une échelle qui comporte 5 positions en fonction de critères génériques qui permettent de mesurer le niveau de maturité. Le sens général de cette notation est défini sur la base suivante :
L’évaluation globale de la pratique est donc conditionnée au référentiel méthodologique, qui peut être en évolution.
Exemple : guide ou d’outillage pour appréhender les charges et coûts d’un projet. Aussi, l’évaluation ne pourra pas atteindre 4 tant qu’aucun support méthodologique ne sera fourni.

Un outil simple permet de recueillir l’évaluation de chaque projet, ou d’un sous-ensemble de projets, la méthode par échantillonnage étant parfaitement possible)…
Le reporting
La gestion des risques
Les charges
Le planning
Acteurs et rôles
Gouvernance
Le lancement du projet
La clôture du projet
La documentation
exemple de tableau de recueil des évaluations par projet
Notre méthode d'évaluation a pour limite qu’il suffit de suivre le référentiel pour obtenir l’évaluation de 4. Aussi sont définis les principes « d’écarts » qui signifie que le référentiel est suivi de manière discutable. Au-delà du principe de forme, il s‘agit de respecter aussi le sens du référentiel.
Exemple d’écarts :
Le chef de projet n’est pas un super héros. Les écarts sont à considérer comme des risques dans sa pratique et peuvent survenir sur un projet pour de multiples raisons : période de surcharge, gestion des priorités, absences non planifiables, erreurs humaines...
Nous identifierons 2 types d’écarts en fonction de leur impact sur la bonne tenue du projet :

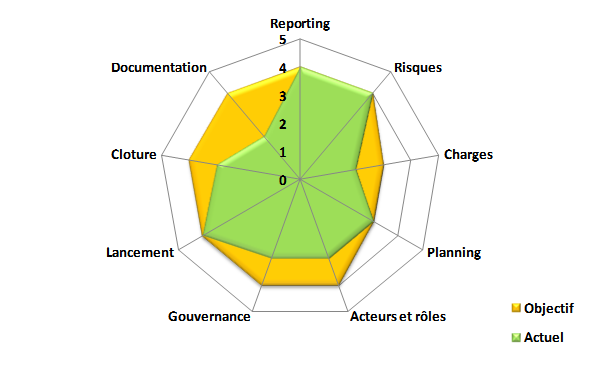

Les résultats de l'évaluation sont fournis sous une forme de radar facilement interprétable..
L’aire jaune représente l’objectif du Project Office en terme de production de guides et supports méthodologique pour une année donnée…
L’aire verte représente la couverture actuelle du référentiel méthodologique (photo instant t).
